关于2025年国道317线岗托镇至江达县段修复养护工程实施交通管制的公告

发布时间: 2026-07-11   浏览次数:   【字体:

为加快推进2025年国道317线岗托镇至江达县段修复养护工程建设任务,防范道路通行风险,保证项目建设期间道路交通安全和畅通,依据《中华人民共和国道路交通安全法》《公路安全保护条例》相关规定,决定对该路段实施临时交通管制。现将具体事项公告如下:

一、交通管制路段及管制日期

管制时间为2026年712日至2026年1130日。管制周期内周末正常施工管制,仅法定节假日取消管制,其余时段严格执行管控措施。

二、交通管制内容

(一)路基施工

交通管制方式:单边路段管制,单边放行。

交通管制内容:实行半幅封闭、另半幅间断交替放行,道路通行宽度≥3.25米,全线限速20km/h。单边单次放行时长5-10分钟,车辆排队超200米时,由现场管制人员实时调整放行时间、疏导车流。

(二)路面施工

交通管制方式:全幅路段管制。

交通管制内容:起点为国道317线K911+050,终点为K976+400路线全长65.35公里沥青路面施工时对施工路段全幅路面进行交通管制,其他时间均可通行。

三、绕行线路及具体管制、放行时间

1)路基施工7月12日至8月12日)

具体管制时间:8:00-12:00(大小车辆均可单侧通行)

14:00-19:00(大小车辆均可单侧通行)

具体放行时间:12:00-14:00(大小车辆均可通行)

19:00-次日8:00(大小车辆均可通行)

2)路面施工7月20日至11月30日)

具体管制时间:8:00-12:00(全幅封闭)

14:00-19:00(全幅封闭)

具体放行时间:12:00-14:00(大小车辆均可通行)

19:00-次日8:00(大小车辆均可通行)

    3)管制理由:路面标准宽度6.5m,铣刨机、摊铺机等大型设备作业宽度需4m,剩余可通行宽度不足2.5m;K912+716-K915+246、K917+264-K919+115、K923+048-K930+544、K931+430-K932+678、K939+201-K947+657等路段纵坡≥3%且转弯半径小于50m,无半幅施工、半幅通行的条件。

3)中秋节、国庆节期间,为确保旅游、探亲等公众出行通畅,取消交通管制。如遇长期恶劣天气,导致未完成施工,将管制时间相应顺延。

4)绕行线路

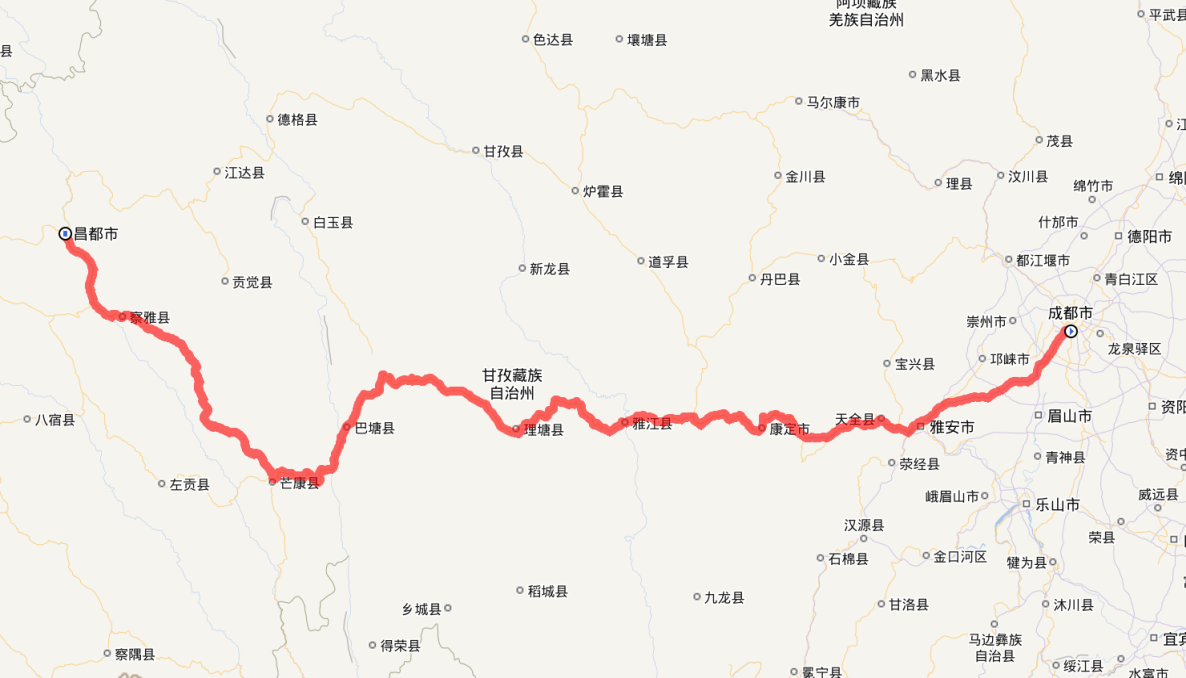

    成都昌都往返受限车辆统一绕行G318转G349,路线为:成都→雅安→康定→新都桥→理塘→巴塘→芒康(转G349)→察雅→昌都市卡若区。绕行全程1091公里,较原G317线路缩短27公里,通行时长基本持平,全线为常态化国道,大小车辆均可通行,路段两端设有分流提示标识。

成都至江达往返受限车辆统一绕行G318转S202,路线为:成都市雅安康定雅江理塘巴塘芒康县(省道202)贡觉县(省道202)江达县。绕行路线全长约1090km,正常行驶用时约19.6小时

、特殊情况处理

过往司乘人员如遇特殊情况确需通过交通管制路段,务必提前24小时联系相关人员进行协调,确保合理安排施工及交通管制时段(项目办:李杰  电话:18208001364 ,项目经理部:查涛:13419479999)

江达县人民政府

昌都公路事业发展和应急保障中心

2026年7月10日

                      

                  

   
